京都市左京区にて雨漏り修理・防水工事〈工場屋上からの雨漏り・塩ビ防水工事〉

2026/04/16

お客様のお悩みとご依頼のきっかけ、弊社からのご提案

工場の屋上が雨漏りとなっているとのことで、防水工事のご依頼をいただきました。

既存はアスファルト防水をおこなっていましたが、塩ビシート防水を機械固定式で改修しました。
塩ビシートは田島ルーフィングの「ビュートップ」を使用しています。
また、屋上の端の高さのある部分には「笠木板金」が施されていましたが、不要なため撤去して、同じく塩ビシートで巻き上げました。

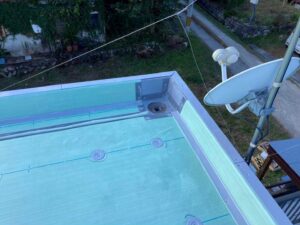

施工前

こちらもともとは「アスファルト」防水をおこなっていました。
アスファルト防水は溶かしたアスファルトと防水シートを重ねて構成される防水工法で、耐久性に非常に優れていますが、経年劣化しており、メンテナンスが必要な時期でした。

塩ビ防水工事<機械工程式>

今回は「塩ビシート」での防水工事をおこなっていきます。
塩ビシート防水もアスファルト防水には少し劣りますが、やはり耐久性に優れた防水工事です。
紫外線や熱に強い塩化ビニル樹脂製のシートを貼りつけて防水層を形成し、耐用年数は10年から20年ほど。
ビルやマンションの屋上に多く採用されています。

今回、機械固定式でおこなうため、工程は、
①下地処理
②絶縁シート設置
③絶縁シートに塩ビシートを固定するための器具を設置
④塩ビシート設置
⑤塩ビシートと先ほど設置した固定器具を熱風で溶着

となります。

▷参考記事:シート防水とはどんな工事?特徴やメリット・デメリットを解説

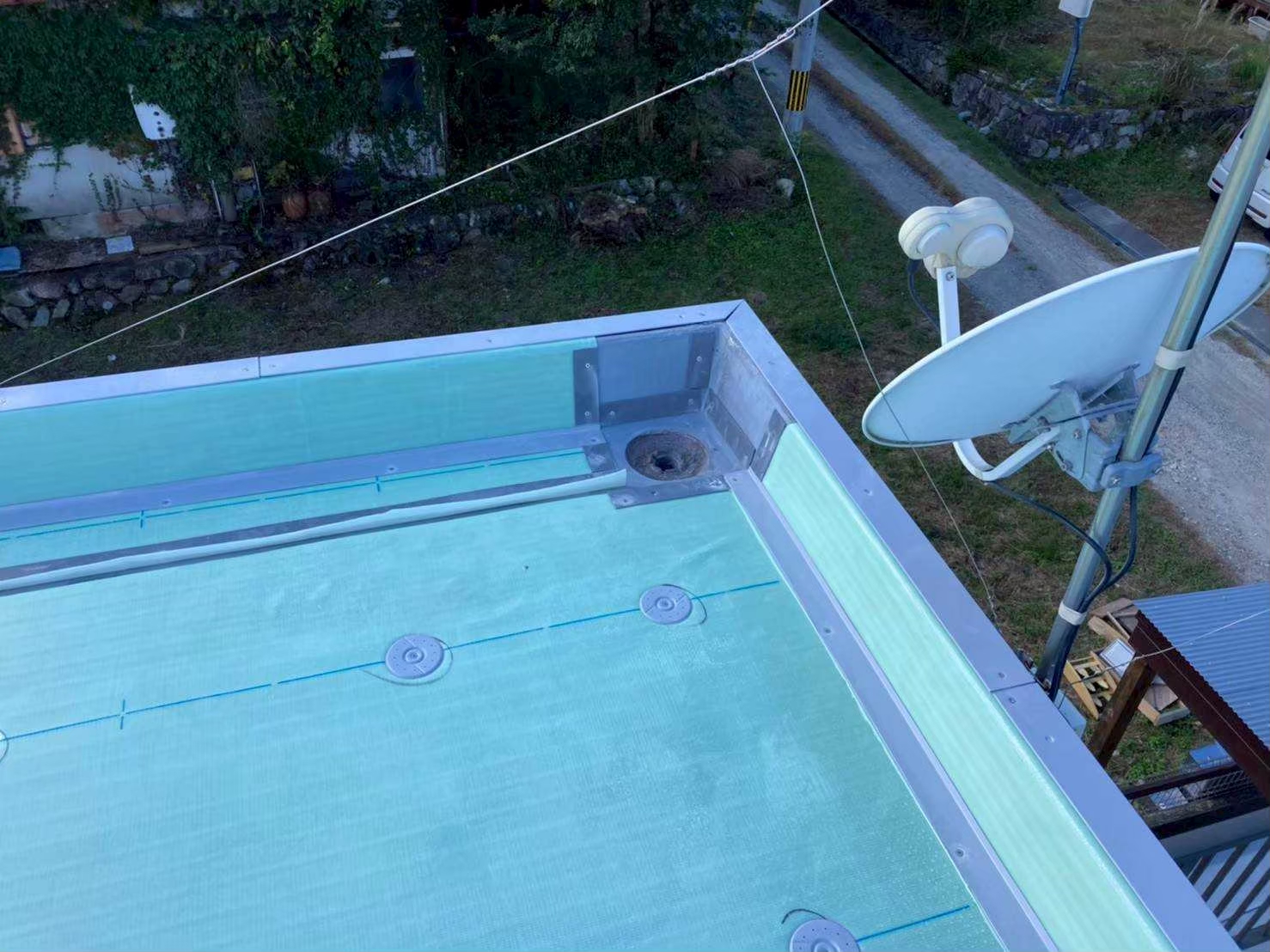

②絶縁シート設置
③絶縁シートに塩ビシートを固定するための器具を設置

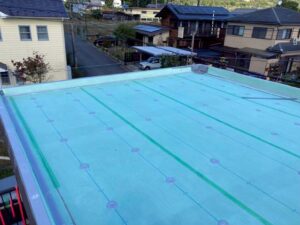

絶縁シートを敷き、等間隔で、塩ビシートを固定するための器具を設置していきます。

④塩ビシート設置
⑤塩ビシートと先ほど設置した固定器具を熱風で溶着

この写真は、④塩ビシートを設置し、⑤塩ビシートを熱風で溶着しているところです。

機械固定式は塩ビシートを設置する前に、絶縁シートをはさむので、水分を逃す空間ができます。
すでに、雨漏りとなっていた下地には水分がたまっていますが、水蒸気を逃せるので、気温が上昇したタイミングで水蒸気となったとしても、防水層に膨れをつくりません。

塩ビシートは創業100年以上の建材メーカー、田島ルーフィングの「ビュートップ」を使用しています。

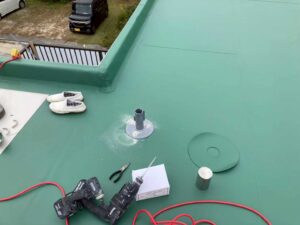

脱気筒設置

こちらが下地に含まれる水蒸気を逃すための「脱気筒」です。
高温の日に下地から水分が蒸発した水蒸気が、こちらを通って排出されます。

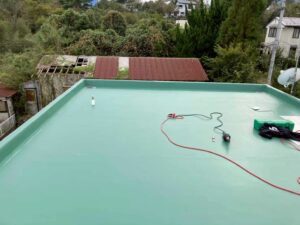

ドレン改修

ドレンとは排水口のこと。
ドレン周辺は経年劣化で、防水層の伸縮や亀裂が生じやすい場所です。
屋上の中でも一番の雨漏りの原因に。
こちらも改修ドレンを取り付けていきます。

▷参考記事:ドレン(排水口)の詰まりが原因で防水層が劣化する?その仕組みを解説

笠木部分の施工

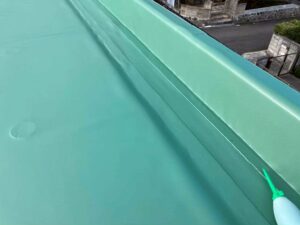

この屋上の端の高さのある個所、こちらを笠木といいます。
ここはもともと笠木板金で覆っていましたが、今回は塩ビシートで巻き上げて施工いたしました。

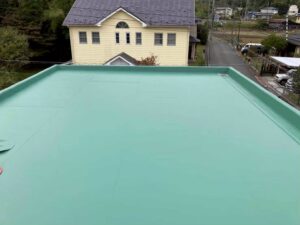

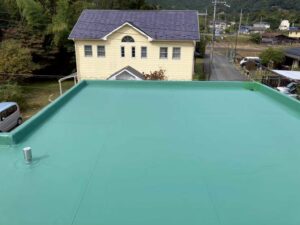

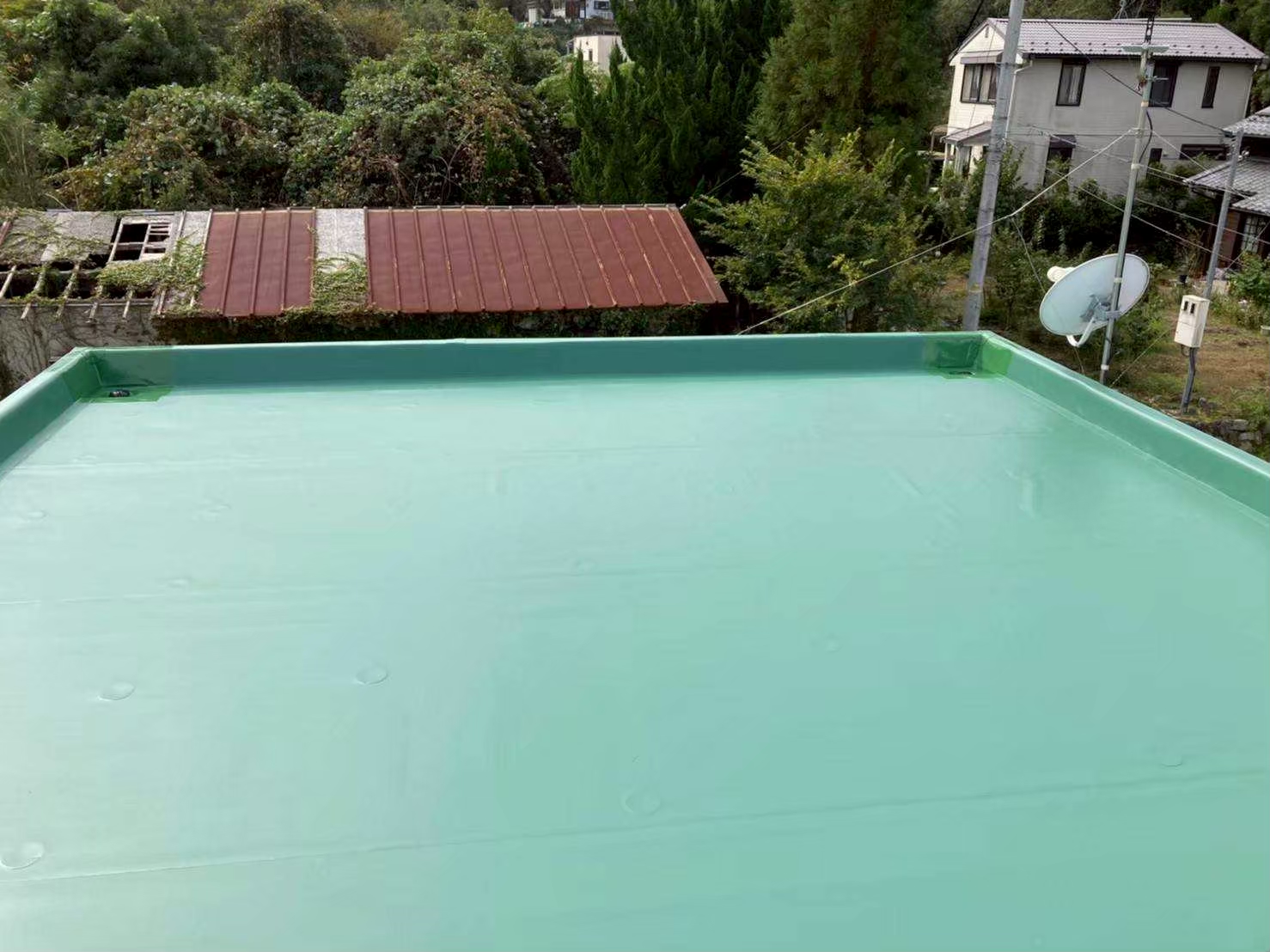

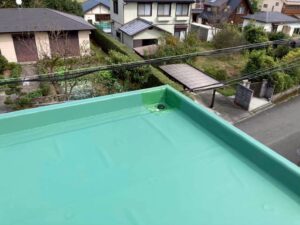

施工後

これにて完工です!

担当者のコメント

このたびは「エム・アール・ピー」へご依頼をいただき、誠にありがとうございました。
屋上の防水工事をおこないましたが、田島ルーフィングの「ビュートップ」を使用し、雨水に強い屋上となりました。
「ビュートップ」はジョイント部分も熱で溶かして、一体化できるため、大変優れた防水性能をもっています。
また、使用されている特殊基材は強度も抜群で、風の強い地域や、ビルの屋上でも多く使用されています。
今まで笠木板金で覆っていた笠木部分も、ビュートップで十分に防水性能が発揮できるので、こちらを巻かせていただきました。

屋上の雨漏りにお困りでしたら、「エム・アール・ピー」まで、お気軽にご相談ください!

▷参考記事:屋上コンクリートからの雨漏りの原因と修理方法

現場住所 京都市左京区
施工内容 塩ビシート防水
施工箇所詳細 工場の屋上
施工期間 3週間
